Onsdagen den 26 augusti 2015 hade NT en
artikel om bredbandsutbyggnaden i Rejmyre.



Klicka på kartbilden och se all slang som dragits för fiber.
All teckenförklaring finns till höger på kartan.

  (2015-09-14)
All slang för fiber är nu dragen i de gamla kabel-TV rören, den sista sträckan var ca 60 meter lång och gick under parkeringsplatsen vid Församlingshemmet.
Då det varit praktiskt möjligt har vi tagit hjälp att dra slang med fordon så som grävskopa, bilar, traktor och vid ett par tillfällen även åkgräsklippare, men för det mesta har slangen dragits för hand. För att fördela fibern har hittills också 14 plåtskåp grävts ner utmed nätet.

Finets anslutningskostnad för fiber var från början 14.900 kr men när vi erbjöd oss att dra slang själva i kabel-TV nätet sjönk kostnaden till 7.800 kr. alltså en sänkning med 7.100 kr.
Nu är det ca 140 fastigheter som har tecknat avtal med Finet viket innebär att vårt arbete med att dra slang är värt 994.000 kr.

  Lördag 27/6 började vi dra slang för fiber.
De som var med under lördagen var "Jacob", Bert Kindåker, Torbjörn Pettersson, Tomas Nilsson, Ingvar Pettersson, Stefan Penttinen med fru Huda och Daniel Gustavsson med sonen Axel.
Vi drog slang från Apoteksvägen, via Byparken och Skolvägen samt vidare på baksidan av fastigheterna Skolvägen 10 till 18.
Familjen Svan bjöd på kaffe och dryck vilket uppskattades mycket av oss.

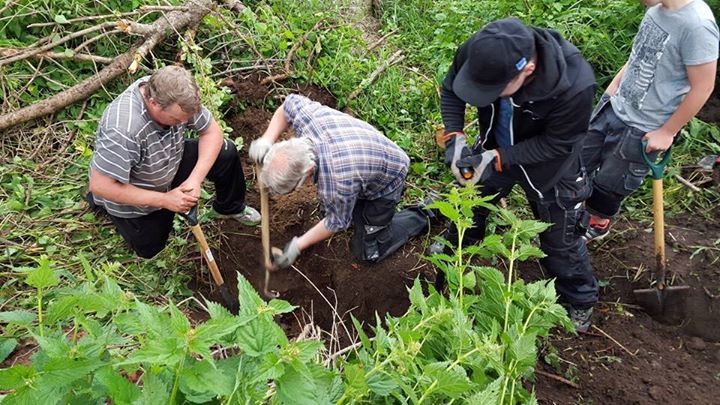

Här gräver Tomas, Ingvar, Danien och Axel fram slangen bland nässlorna.

Under söndagen drog "Jacob", Bert Kindåker, Per Nilsson och Lennart Pettersson slang i lekparken och på måndag fortsätter vi med östra sidan av Gravörvägen.
Måndag och tisdag drog vi slang på båda sidor av Gravörvägen så nu är den delen klar.

  (2015-07-30)

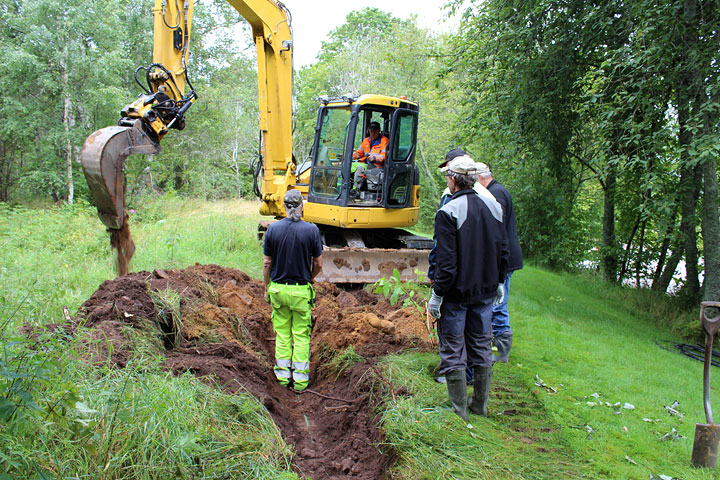

Nu har vi dragit slang till alla fastigheter utmed Sandåkravägen och fortsatte därefter med stamledningen fram till Berggården men där tog det stopp. Det gick inte att komma vidare med spadar, spett och korp så vi fick ta hjälp av Rådenstein Gräv AB.


(2015-08-13)
Nu har vi dragit slang utmed Humlegårdsvägen och därefter fram till Finets teknikbod vid Telestationen och lite till.
Vi är nu klara med slangdragningen i mer än halva samhället och har som mål att allt ska vara färdigt under augusti.

  (2015-08-24)

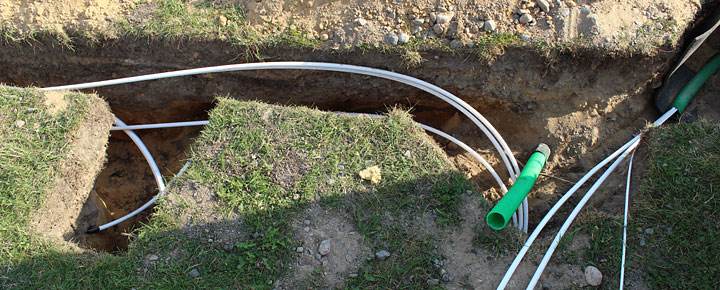

Vi har nu dragit ca 3,750 meter slang, egentligen betydligt mycket mer då det på de flesta sträckor är två, tre eller t.o.m. fyra slangar som samtidigt ska in i de gamla kabel-TV-rören. I dag monterade vi också det första skåpet.


  På några ställen blir det många slangar att hålla reda på.

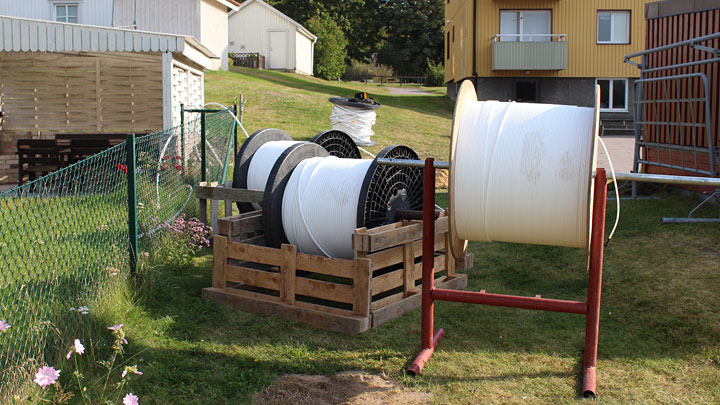

  Rullar med olika slangar.

  På längre sträckor var det nödvändigt att hålla kontak med mobilen.

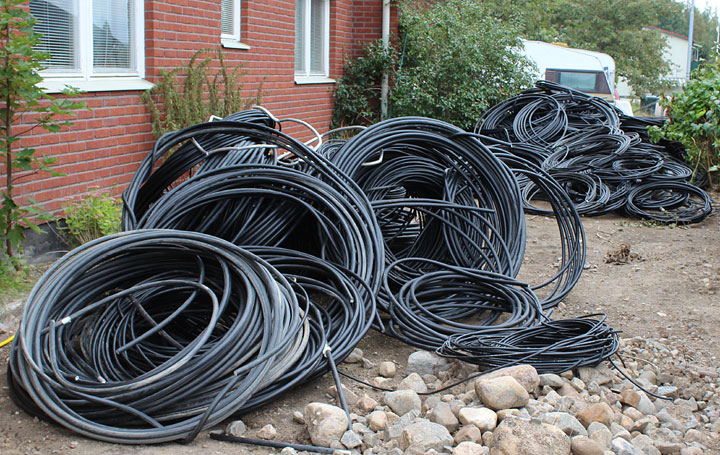

  En hel del kablar har tragits ur rören för att ersättas med slang för fiber.

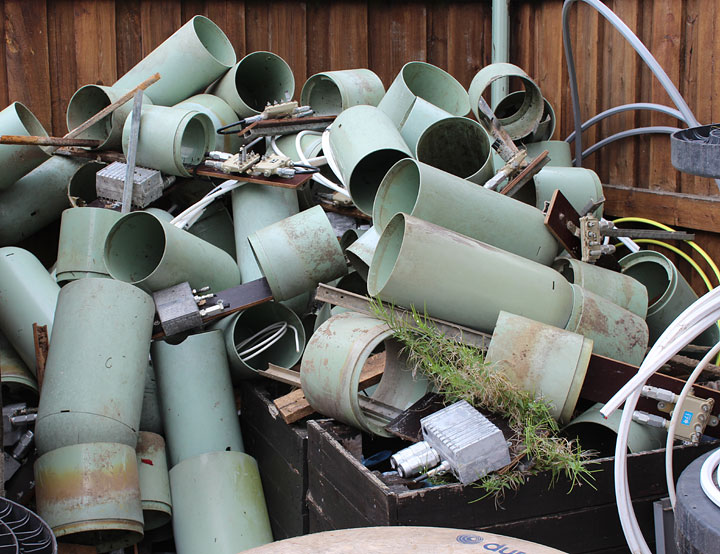

  Pollarna för kabel-TV som grävts upp är nu värdelösa och kommer gå till återvinning.

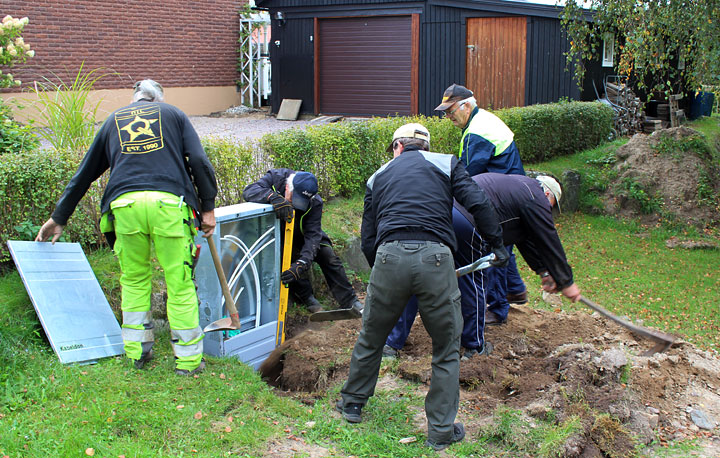

  Ett antal kabelsåp som ska fördela fibern till olika adresser har placerats utmed nätet.

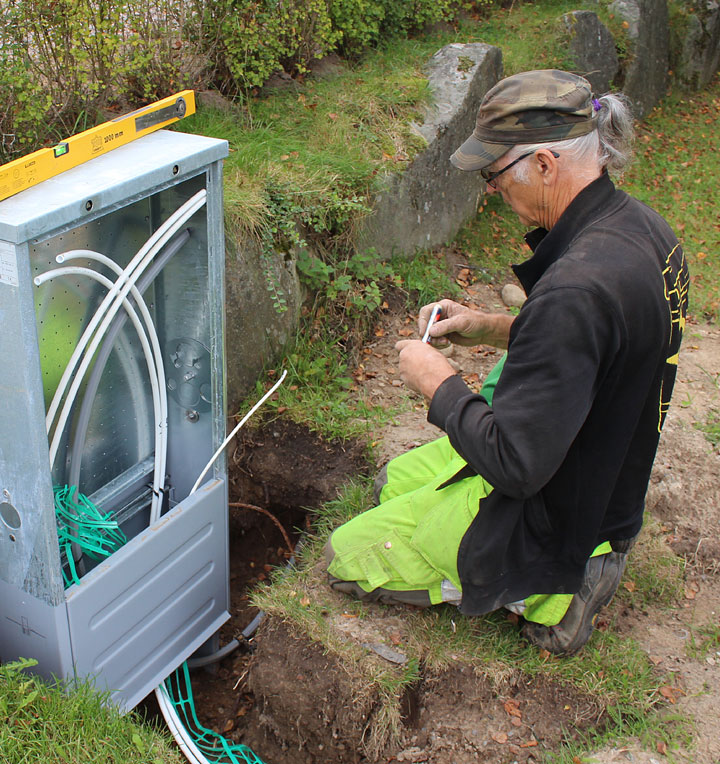

  Jacob märker slangarna så man vet till vilket område fibern ska blåsas.

38 personer anmälde att dom kunde hjälpa till att dra slang,
av dessa har nedanstående 22 ställt upp.
Några har varit med många gånger, andra vid färre eller någon enstaka gång.

Bengt-Erik Jacobsson Bo Brinck Ingvar Pettersson William Wallace
Per Nilsson Tomas Nilsson Daniel Gustavsson Björn Broberg
Bert Kindåker Anders Rådenstein Axel Gustavsson Wasuthida Pinskulnee
Stefan Penttinen Stefan Nyrén Dick Kindåker Peter Pölle.
Lennart Pettersson Torbjörn Pettersson Huda Penttinen
Kjell Dahlberg Michael Peterson Steven Wallace
